裹著厚重的棉大衣,安全帽下的臉龐呼出團團白霧,楊師傅手中的焊槍卻穩穩地在鋼板上劃過,精準地將兩個部件連接在一起。冬天的安多縣帕那鎮,寒風凜冽,像一把把無形的小刀,切割著高原稀薄的空氣。遠處念青唐古拉山脈的雪峰,在鉛灰色天空下顯得格外肅穆。海拔超過4600米的西藏開投安多土碩100MW光熱+800MW光伏一體化項目建設工地,卻是一片熱火朝天的景象。

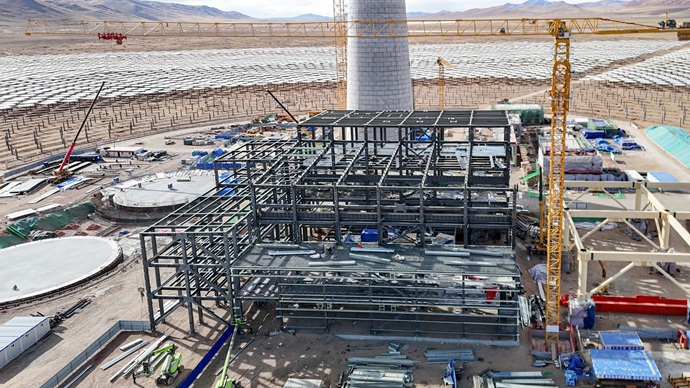

安多土碩光熱項目發電廠房建設現場。
巨大的打樁機轟鳴著,將一根根基礎樁深深嵌入凍土層,高聳的吊臂在凜冽氣流中穩定地?fù)]舞,將一塊塊預制構件精準安裝到位。建設者們身著厚重的防寒服,臉龐被高原紫外線曬得黝黑透紅,呼出的氣息瞬間凝成白霧,又迅速消散。他們或是在仔細核對圖紙,測量精度;或是在焊接鋼構,飛濺的焊花在昏沉的天光下格外耀眼,如同在這片蒼茫大地上點燃了一簇簇不滅的火星。
01 極地藍海:一座光熱之塔的“能量密碼”
該項目距離安多縣帕那鎮東部約17.5公里,總投資達48.7億元,其中光熱部分投資為20.1億元。光熱項目鏡場總采光面積約80萬平方米,儲熱時長可達8小時,應用光熱與光伏相結合的先進模式,光熱發電工程裝機規模為100MW,運用先進的熔鹽塔式技術,設計年等效利用小時數達到2551小時。根據設計預測,項目25年平均年發電量可達2.5508億千瓦時。

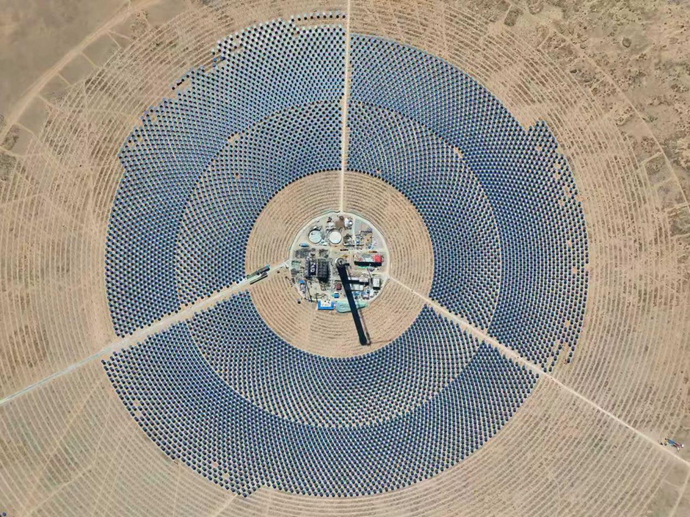

安多土碩光熱項目高空鳥瞰圖。
截至2025年12月底,這里已豎起一萬余塊定日鏡,巨大的“太陽花”緩緩綻放,汲取著高原最慷慨的陽光;吸熱塔則將像一座巨大的能量豐碑,儲存熱量,點亮黑夜。此刻,嚴寒與光熱,荒涼與創造,寂靜與轟鳴,在這片“世界屋脊”之巔,達成了奇妙的交響。每一寸前進,都是對自然極限的挑戰,也是為這片古老土地注入清潔能量的堅實足印。
02 冰雪淬煉:在零下30℃的高原上“精雕細琢”
在海拔4600多米的項目現場,冬季極端氣溫可達零下30℃。低溫環境下,混凝土容易凍結,焊接材料變脆,油管易凍,螺栓擰不動……安多項目施工現場,項目建設者們面對嚴寒的挑戰,制定并嚴格執行冬季專項施工方案。在混凝土澆筑作業中,他們使用電熱毯和棉被雙重保溫方法。澆筑完成后,第一時間鋪設電熱毯并加蓋棉被,并每?jī)尚r(shí)檢查保溫措施、記錄混凝土溫度變化,有時需要凌晨起床查看數據,確保混凝土在適宜的溫度下養護。“就像照顧嬰兒一樣,得時刻注意溫度。”一位現場工人說。
定日鏡加工車間工人施工現場。
為了按時完成施工節點,光熱項目嚴格按照調整優化后的總進度計劃推進施工。在現場管理中,項目始終將安全生產放在首位,要求所有施工人員進入施工現場必須規范佩戴安全帽,全面落實安全作業標準。“安全措施到位,是保證我們工作正常開展的前提。”項目總監黃敬堃表示,“特別是在這種高寒環境,防滑、防凍、防火每一個細節都不能忽視。”
目前光熱項目吸熱塔轉換平臺185米以下筒壁混凝土澆筑完成,主廠房主體結構安裝完畢,檁條施工完成80%,高低溫熔鹽罐基礎施工也已完成,底板拼接完成,具備頂升條件。設備基礎及附屬設施完成,鏡場基礎全部完成,定日鏡及集電線路安裝施工完成70%。
03 向陽而生:在雪域之巔播下一片“光”的未來
在這個被稱為“世界屋脊”的高原工地,每個建設者都有著自己的故事。來自四川的王師傅已經連續兩年沒有回家過年了。“想家啊,當然想。特別是看著手機上老家過年的視頻,心里不是滋味。”王師傅一邊檢查焊縫一邊說,“但工作總得有人做,等這個項目建好了,能造福多少人啊。”年輕的藏族工人扎西說:“我從小在這片土地長大,能為家鄉建設貢獻一份力量,感到很自豪。看到項目一天天變化,就像看到家鄉的未來。”

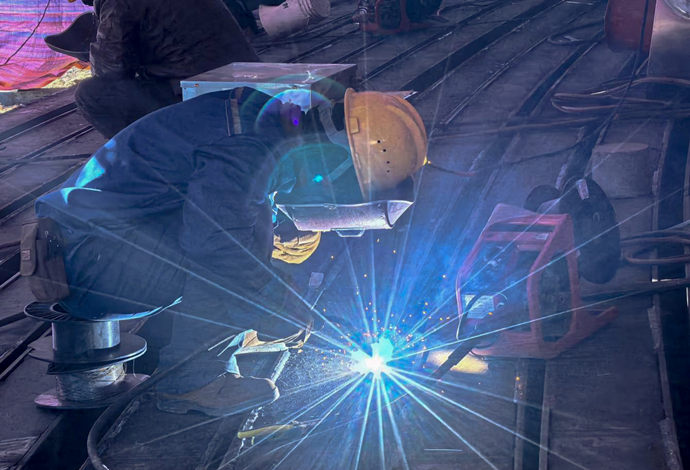

現場工人進行金屬板材接縫處理。
站在已經完成基礎施工的鏡場前,可以看到一排排定日鏡基座整齊排列,猶如等待檢閱的士兵。接下來的一個月,現場建設者們還有一系列建設任務要完成:定日鏡組裝車間計劃生產1000面鏡子;集熱鏡場定日鏡安裝也將完成1000面;吸熱塔鋼結構安裝完成20%;主廠房鋼結構施工將全部完成;輔機冷卻塔8.5米層澆筑完成;熱罐熔鹽泵基礎鋼筋綁扎完成;儲罐底板安裝完成;空冷島回填完成;升壓站主變、SVG、GIS設備就位。
“雖然任務艱巨,但我們有信心按時完成。”項目經理沈亞軍表示,“看到工人們不畏嚴寒、堅守崗位,我為這個團隊感到驕傲。這不僅是一項工程建設,更是一種工匠精神的體現。”

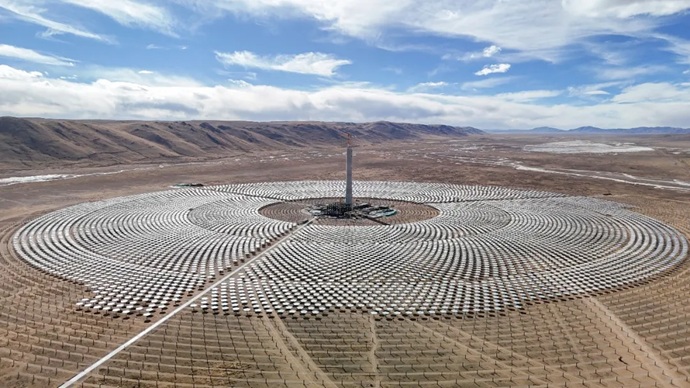

遠眺安多土碩光熱項目。
在主廠房里,工人們正加緊進行鋼結構施工的收尾工作。站在工地的最高點遠眺,雪域高原的壯麗風光盡收眼底。這片曾經只有風雪呼嘯的曠野,如今正被上萬片“太陽花瓣”溫柔覆蓋,它們將追隨太陽的軌跡,將陽光的能量送入千家萬戶。
